外壁塗装の工期は10日では終わらない?「3週間〜1ヶ月」かかる理由と手抜き工事の見分け方

外壁塗装の工期は10日では終わらない?「3週間〜1ヶ月」かかる理由と手抜き工事の見分け方

「外壁塗装の見積もりを取ったら、A社は『10日』、塗夢は『3週間〜1ヶ月』と言われた」

「早く終わる方が生活へのストレスが少なそうで良いのでは?」

外壁塗装を検討されているお客様から、このような工期に関する疑問をよくいただきます。

結論からお伝えすると、丁寧で正しい施工を行う場合、一般的な戸建て住宅の外壁・屋根塗装が10日ほどで終わることはまずありません。

リフォームサポート塗夢では、標準的な工期として「3週間から1ヶ月」のお時間をいただいています。なぜそれだけの期間が必要なのか、そして「短すぎる工期」の裏に隠されたリスクについて、プロの視点から詳しく解説します。

屋根塗装

外壁塗装の基本工程(お引渡しまでの流れ)

まずは、外壁・屋根塗装工事がどのような手順で進むのか、全工程を見ていきましょう。

塗夢の足場
  1. 足場仮設・飛散防止ネット設置(1〜2日)

  2. 高圧洗浄(1日)

  3. 乾燥期間(洗浄後の乾燥)(1〜2日)

  4. 養生・下地処理・シーリング工事(3〜5日)

  5. 外壁塗装(下塗り・中塗り・上塗り)(4〜6日)

  6. 屋根塗装(下塗り・中塗り・上塗り)(3〜5日)

  7. 付帯部塗装(雨樋・破風・庇など)(2〜4日)

  8. 点検・手直し・清掃(1〜2日)

  9. 足場解体・お引渡し(1日)

天候が一切崩れなかったとしても、工程を積み重ねるだけで相応の日数がかかることがお分かりいただけると思います。

塗夢が「3週間〜1ヶ月」かける最大の理由=「乾燥時間」の遵守

塗夢が工期をしっかりいただく最大の理由は、塗料メーカーが定めた「乾燥時間(塗替回数・工程間インターバル)」を厳格に守っているからです。

塗料は「塗って終わり」ではありません。塗膜が固まり、本来の耐久性や防水性を発揮するためには、各工程間で塗料を完全に乾燥させる必要があります。

高圧洗浄機を使って家の外壁の洗浄をしている様子
  • 高圧洗浄後の乾燥: 水分が残ったまま塗ると、後に塗膜の「膨れ」や「剥がれ」の原因になります。

  • 各塗り工程ごとの乾燥: 下塗りが乾いていない状態で中塗りを重ねると、塗料同士が混ざり合い、本来の塗膜性能が出ません。

気温や湿度によって乾燥時間は変動します。塗夢では職人の感覚だけに頼らず、メーカー指定の乾燥時間をクリアしたことを確認してから次の工程へ進むため、どうしても3週間〜1ヶ月という期間が必要になるのです。

なぜ「10日」で終わる業者が存在するのか?(短い工期の裏側)

業界内には「1週間〜10日」で工事を完了させる業者も存在します。では、なぜそれほど早く終わるのでしょうか?

短工期の現場で起きている主な原因は、次の2つです。

① 乾燥時間を置かずに重ね塗りしている

半乾きの状態の上から次々とペンキを重ねれば、作業時間は大幅に短縮できます。しかし、これを行うと施工後わずか2〜3年で「ひび割れ」「剥がれ」「色あせ」といった施工不良を引き起こします。メーカーが乾燥時間をきちんと明記しているので、これを守っていないと保証は取れません。

② 塗布量(材料の量)が不足している

塗料には「この面積にはこれだけの缶数(量)を塗らなければならない」という規定塗布量があります。

極端に早く終わる現場では、本来使うべき塗料の半分程度しか塗られていないケースをいくつも目にしてきました。「このお家を塗るのに、この塗料缶の数では絶対に足りない」というレベルで薄塗りされているのです。薄く塗れば乾くのも早くなりますが、塗膜の厚みが足りないため、耐用年数は半減してしまいます。

実際に、住宅1棟分の塗装で、材料が塗夢の半分の数も用意していない現場を見たことがあります。塗夢の現場より数日遅く始まったのに、10日ほどで終わり本当に驚きました。

塗布量と乾燥時間を守るからこそ出せる「メーカー保証」

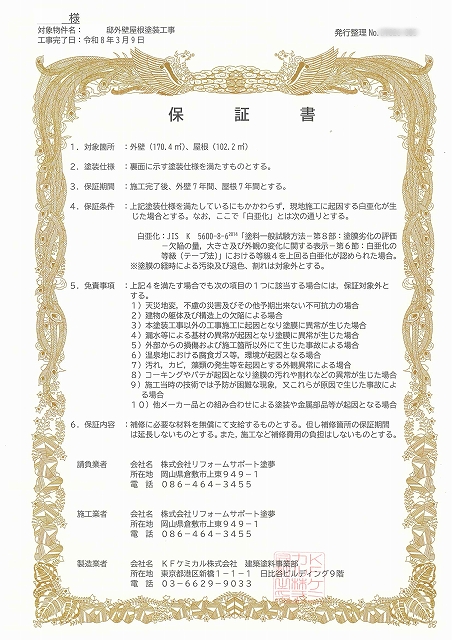

メーカー保証書

塗料メーカーが発行する「品質保証」や「メーカー保証」は、誰にでも出せるものではありません。メーカー側も、指示通りの「乾燥時間」と「塗布量」を守って施工する信頼できる施工店にしか保証を認めないからです。

塗夢では、

  • 塗布量の管理: 現場に搬入した塗料の缶数を撮影・記録し、規定量を使い切ったことを証明します。

  • 工程ごとの管理: 規定の乾燥時間を厳守し、写真つきで施工記録を残します。

ルールを愚直に守り抜くからこそ、万が一の際にも安心していただける「メーカー保証」をお客様にお渡しすることができるのです。

まとめ 工期の長さは「丁寧さと安心の証」

外壁塗装工事期間中は、足場が組まれ、洗濯物が干しづらくなるなど、施主様にとっても少なからずご不便をおかけします。そのため「少しでも早く終わらせてほしい」とお考えになる気持ちも大変よく分かります。

しかし、長期間お住まいを守るための塗装工事において、「工期の短さ」を優先することは大きなリスクにつながります。

  • 短工期(10日前後): 乾燥不足・塗工量不足による早期の施工不良リスク

  • 適切な工期(3週間〜1ヶ月): メーカー仕様を守り切る高品質施工・長持ち・メーカー保証つき

リフォームサポート塗夢は、目先の早さよりも、「10年、15年先も安心できる仕上がり」を第一にお約束いたします。

工期や施工工程についてご不明な点やご不安がございましたら、いつでもお気軽にご相談ください。

塗装の基礎知識一覧へ

CONTACTお問い合わせ

お気軽にお問い合わせ、ご相談ください!

塗装に対する不安やお困りごと、まずは世間話や雑談でも構いません。
ご家族皆さんと向き合うために、
たっぷりと時間をかけてお話させてください。

電話 086-464-0110

受付時間: 9:00-18:00 定休日:年中無休

エリア別実績

  • 岡山市 102
  • 倉敷市 215
  • 総社市 16
  • その他 25

施工エリア

岡山県全域岡山市、倉敷市、総社市、早島町

マップ
マップ
あしらいあしらいあしらいあしらい
